Aménagement multimodal M351
La presse en parle :
Depuis 2009, le Conseil Départemental du Bas-Rhin a porté le projet de transport en site propre de l’Ouest Strasbourgeois (TSPO), visant à améliorer les conditions de desserte sur le secteur de l’Ouest Strasbourgeois dont, la seule offre de transport en commun actuelle est le réseau Fluo Grand Est 67, exploité par la CTBR.
Après avoir procédé à la minéralisation du terre-plein central, le chantier d’aménagement de la M351 est entré dans une nouvelle phase depuis le lundi 5 juin 2023.
L’objectif des travaux étant de :
- Créer des voies réservées aux transports en commun
- Réaliser la future station d’arrêt des lignes de cars 205,209, 230 et 240 du réseau fluo 67 exploitées par la CTBR, au niveau du pont de la station CTS Paul Éluard.

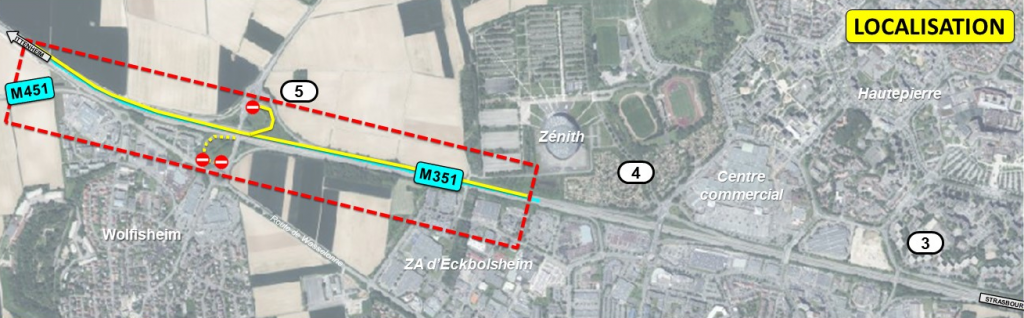

Phase 10b : Elargissement (secteur Nord Ouest)
Du mardi 26 septembre au lundi 6 novembre 2023Consistance des travaux :
Terrassement, assainissement, réseaux et voirie de la chaussée Nord
Modalité d’exploitation :

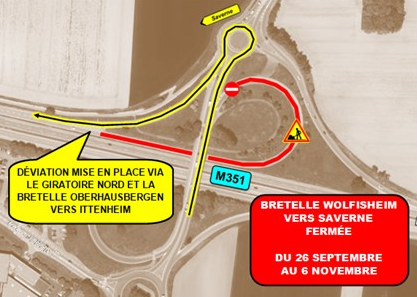

- Fermeture de la bretelle d’entrée Wolfisheim vers Saverne
- Bretelle d’entrée Oberhausbergen vers Saverne ouverte
- Limitation de la vitesse à 50 km/h sur la section
Déviation :
Phase 10a : Zoom sur les travaux d'élargissement de la chaussée côté Sud (secteur Ouest)
Du mardi 26 septembre au lundi 30 octobre 2023Consistance des travaux :
Terrassement, assainissement et voirie de la chaussée Sud

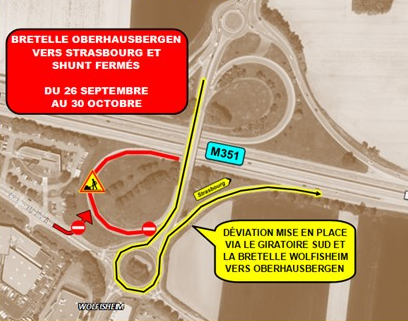

Modalité d’exploitation :
- Fermeture de la bretelle d’entrée Oberhausbergen vers Strasbourg et du shunt
- Bretelle d’entrée Wolfisheim vers Strasbourg ouverte
- Limitation de la vitesse à 50 km/h
Déviation :

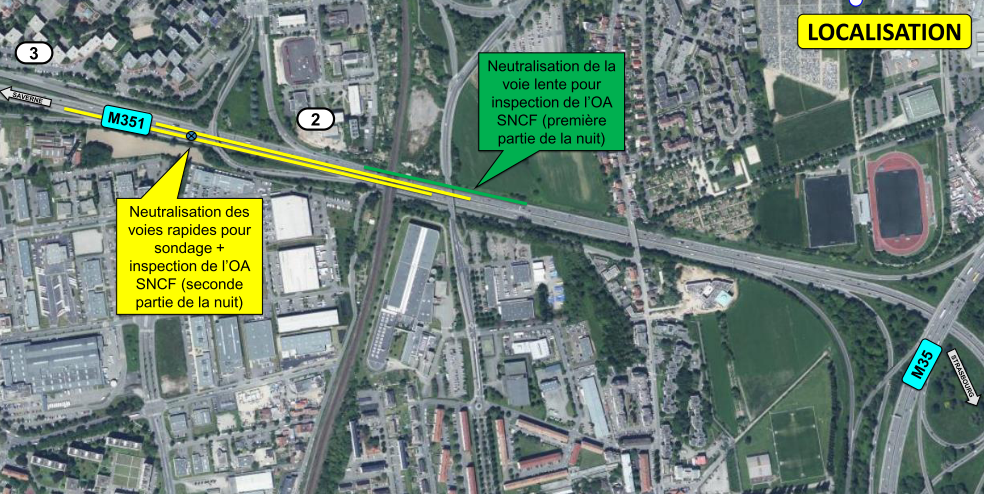

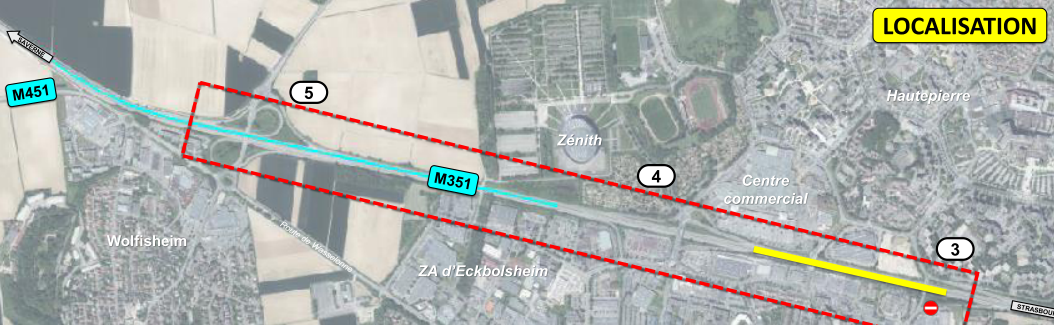

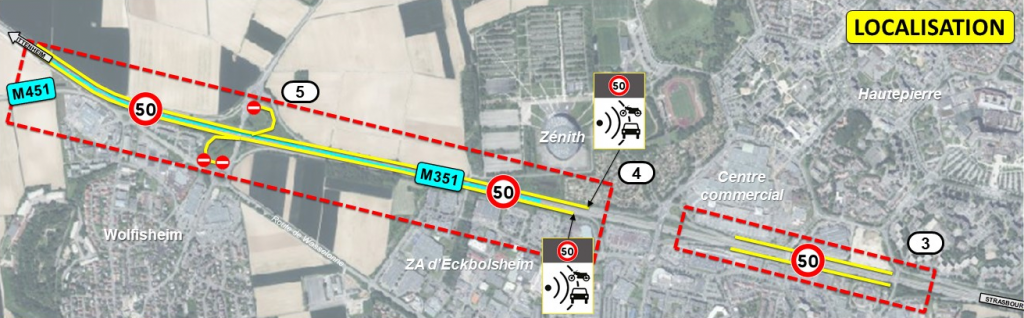

Phase 10 : travaux en rives Nord et Sud (secteur Ouest)
Du mardi 26 septembre au lundi 6 novembre de jour et de nuitConsistance des travaux :
Terrassement, assainissement, réseaux et voirie des chaussées Nord (secteur Ouest)
Construction de la station Eluard (génie civil, …) en parallèle
Modalité d’exploitation :
- Fermeture de la bretelle d’entrée Oberhausbergen et shunt vers Strasbourg
- Fermeture de la bretelle d’entrée Wolfisheim vers Saverne
- Déviations mises en place dans l’échangeur
M-1 avant les deux opérations d’ampleur !
- Sens Ittenheim vers Strasbourg : du vendredi 27 octobre à 20h00 au lundi 30 octobre à 6h00
- Sens Strasbourg vers Ittenheim : du vendredi 3 novembre à 20h00 au lundi 6 novembre à 6h00

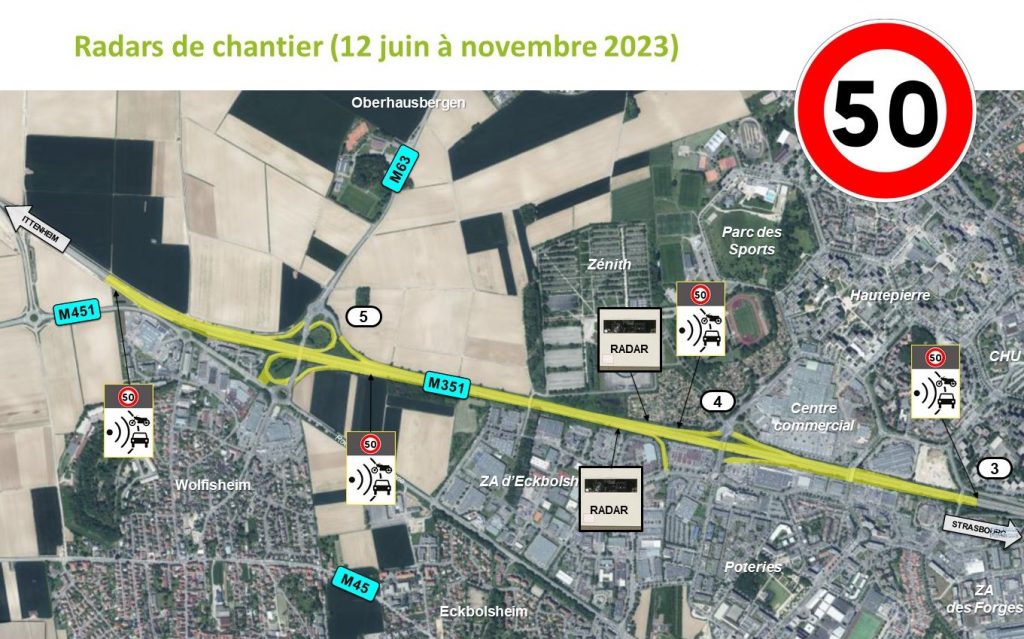

Afin de garantir la sécurité des automobilistes et personnels du chantier, des dispositifs de contrôle automatique sont en place depuis le 12 juin 2023 dans les deux sens de circulation de la M351.
Ces contrôles veilleront au respect de la vitesse fixée à 50km/h
